亚洲最高风电项目全部风机吊装完成
来源:bet3365西甲 作者:风能产业网 时间:2017-12-25 Tag:

12月4日,亚洲最高风电项目全部风机吊装完成!

该项目的完成标志着SGRE达成了又一新的里程碑。

153米高塔筒的吊装带给了SGRE新的挑战,但项目团队出色地完成了任务,将这批亚洲最高风机成功安装在了泰国Sarahnlom 风电场。

小编专门对项目负责人汪占彪经理进行了采访,希望通过以下问答可以让您对该项目了解更多!

小编:此次吊装有什么让您印象深刻的事情?此项目有哪些特点?

汪经理:Sarahnlom项目总装机容量为67.5MW,安装33台G114风力发电机组,其中15台为2.1MW机型,18台为2.0MW机型,风机轮毂中心高度153m,为目前亚洲最高的内陆钢制柔性塔筒。

在泰国项目现场,由于平均气温较高,又加上风机高度达到了153米,每次登塔都需要将近一小时,我们正常要求工程师每天登塔一次,但是在项目初期,工作面开展较多,现场工程师就需要登塔多次。不管是我们团队中的西班牙人、中国人或是泰国人,都积极主动要求二次登塔工作,甚至三次登塔,他们的表现让我印象深刻,特别感动,我为我们的团队感到骄傲和自豪。

小编:吊装亚洲最高风机遇到什么挑战,又如何解决的?

汪经理:我们在泰国吊装,遇到的最大挑战就是温度,泰国是亚热带气候,风场所在区域白天平均气温35℃左右,有时甚至超过40℃。在风机塔筒内部,温度都在40℃以上,现场工程师每一次爬塔到机舱工作,全身衣服都会被汗湿透。为了防暑降温,我们要求每位登塔工作人员在上塔前准备两样东西:一是需要带一瓶全部冷冻的瓶装水,在每两段塔筒平台在休息的时候,可以先喝掉一部分瓶装水内冰融化的水,然后再把提前放在塔筒平台的瓶装水加注到有冰的瓶装水内,这样我们就可以喝到冰镇的水了,我们称之为“续杯”;另外我们还要带一个防暑秘密武器:薄荷鼻通,鼻通在泰国非常常见,我们也向泰国人学习每人备了一个,嗅一下可以提神醒脑防中暑。

小编:我们看到了一些夜间吊装的照片,能否介绍一下背景,为什么要在夜间作业,夜间吊装面临哪些挑战?结果如何?

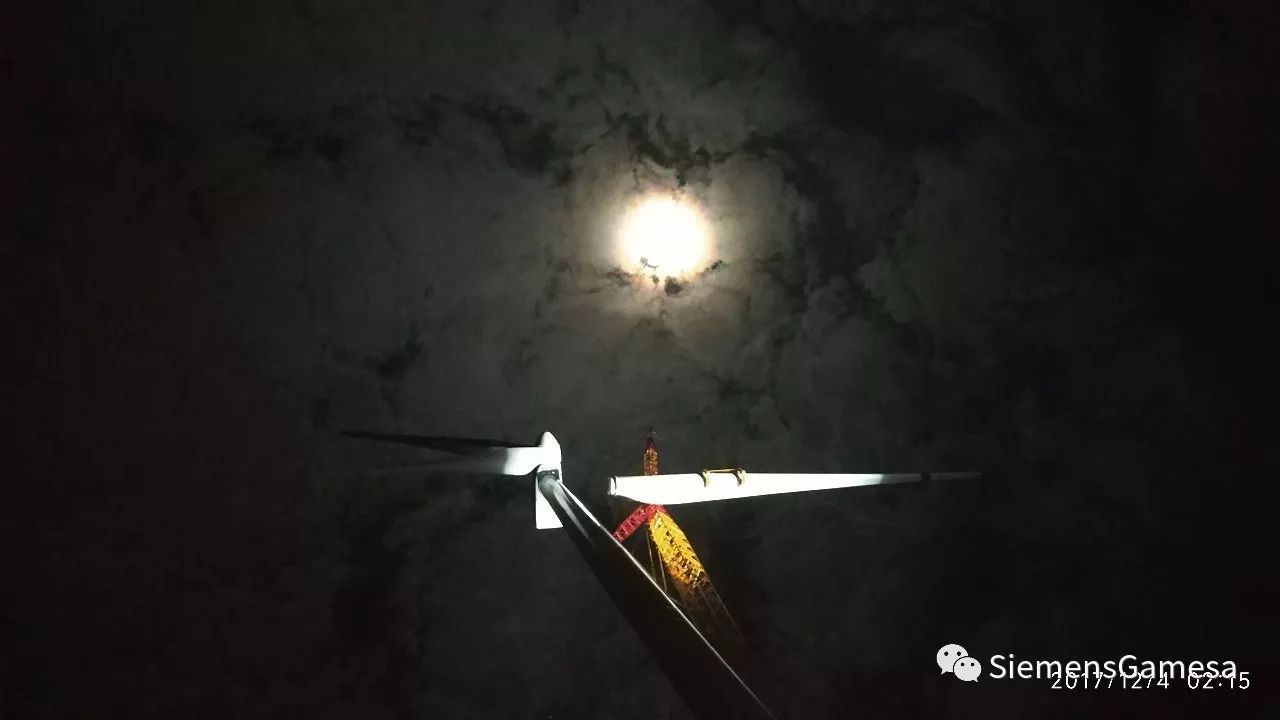

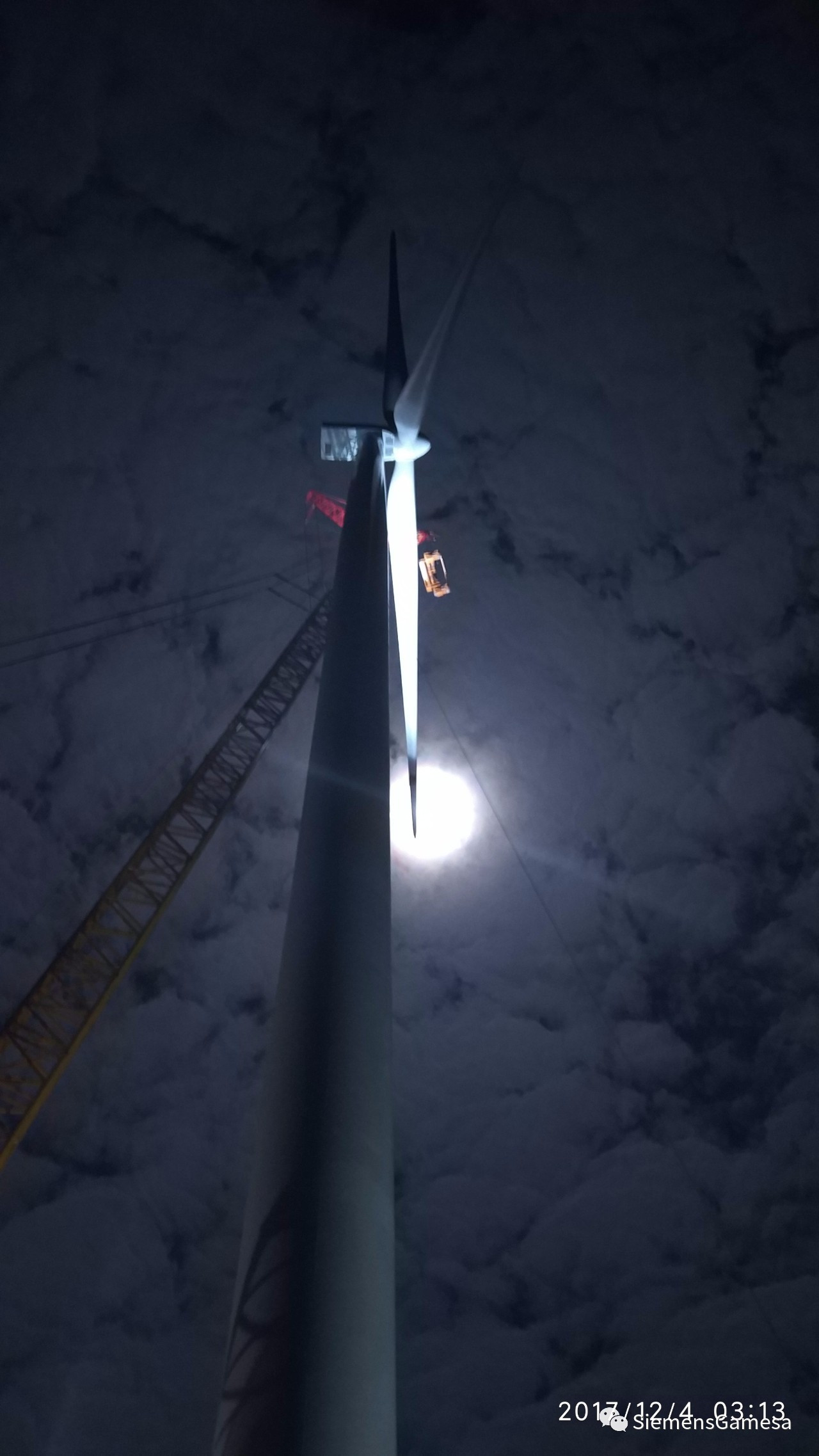

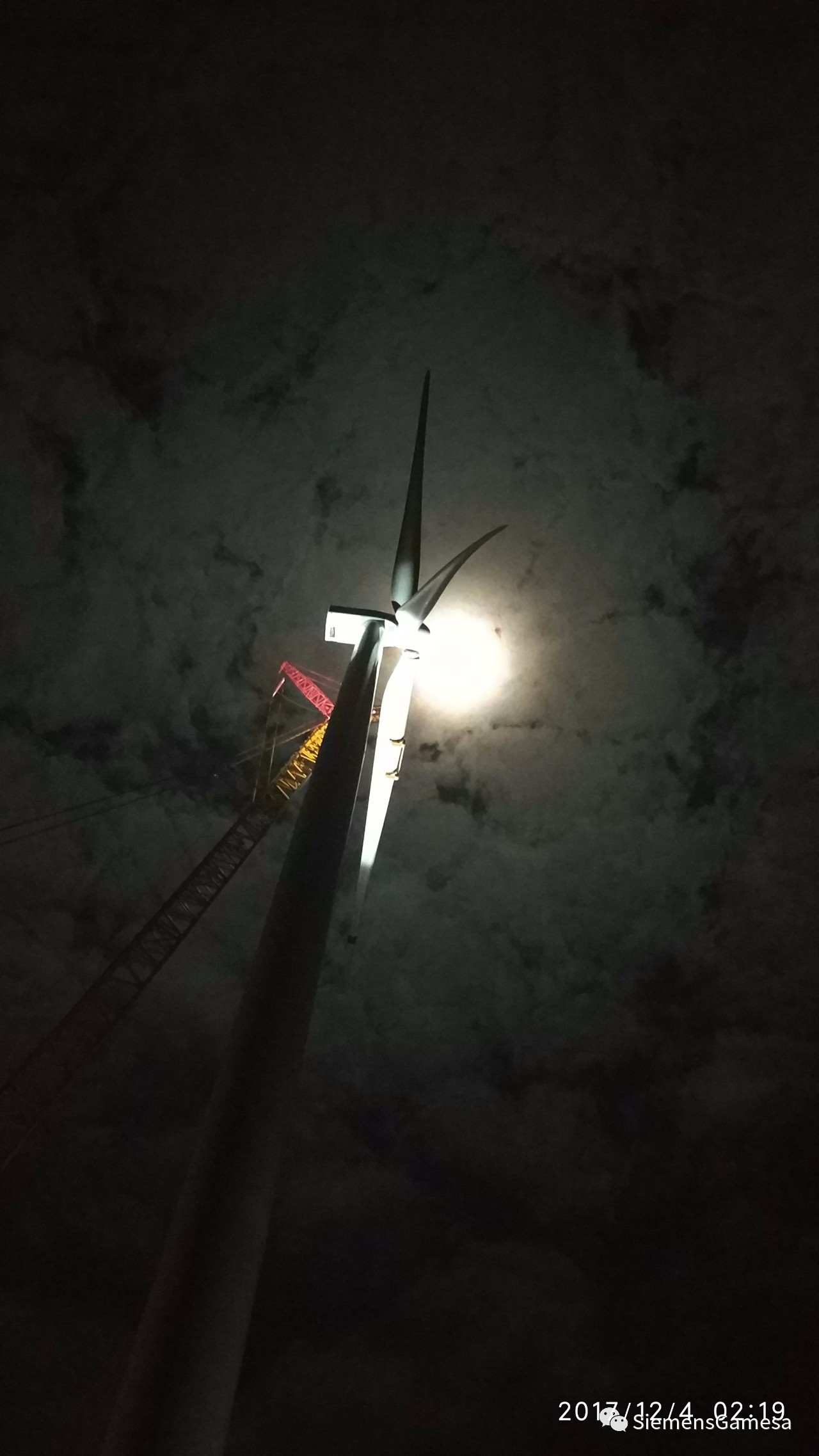

汪经理:在项目前期,由于一些原因导致项目进度滞后,风机吊装又恰逢泰国的雨季,经常会有雷雨天气,考虑项目的整体进度,业主要求7*24小时不间断吊装。夜间吊装面临最大的挑战是能见度低,即使照明措施再多也达不到白天的效果,只能保证起吊区域和人员作业区域的照明充足,吊装要时刻关注吊车及吊物不能与塔筒或其它物体相撞。另外一个挑战就是人员在晚上作业容易疲劳。我们现场工程师也分为白班和夜班,由于夜班要在晚上连续工作12小时左右,夜班结束后,我会安排现场工程师连续休息两个白天后才能继续工作,在吊装期间我们大概经历了四十来个夜班,直到在完成最后一台风机的吊装,项目没有发生一起安全事故。

小编:此项目吊装工期是多久呢?

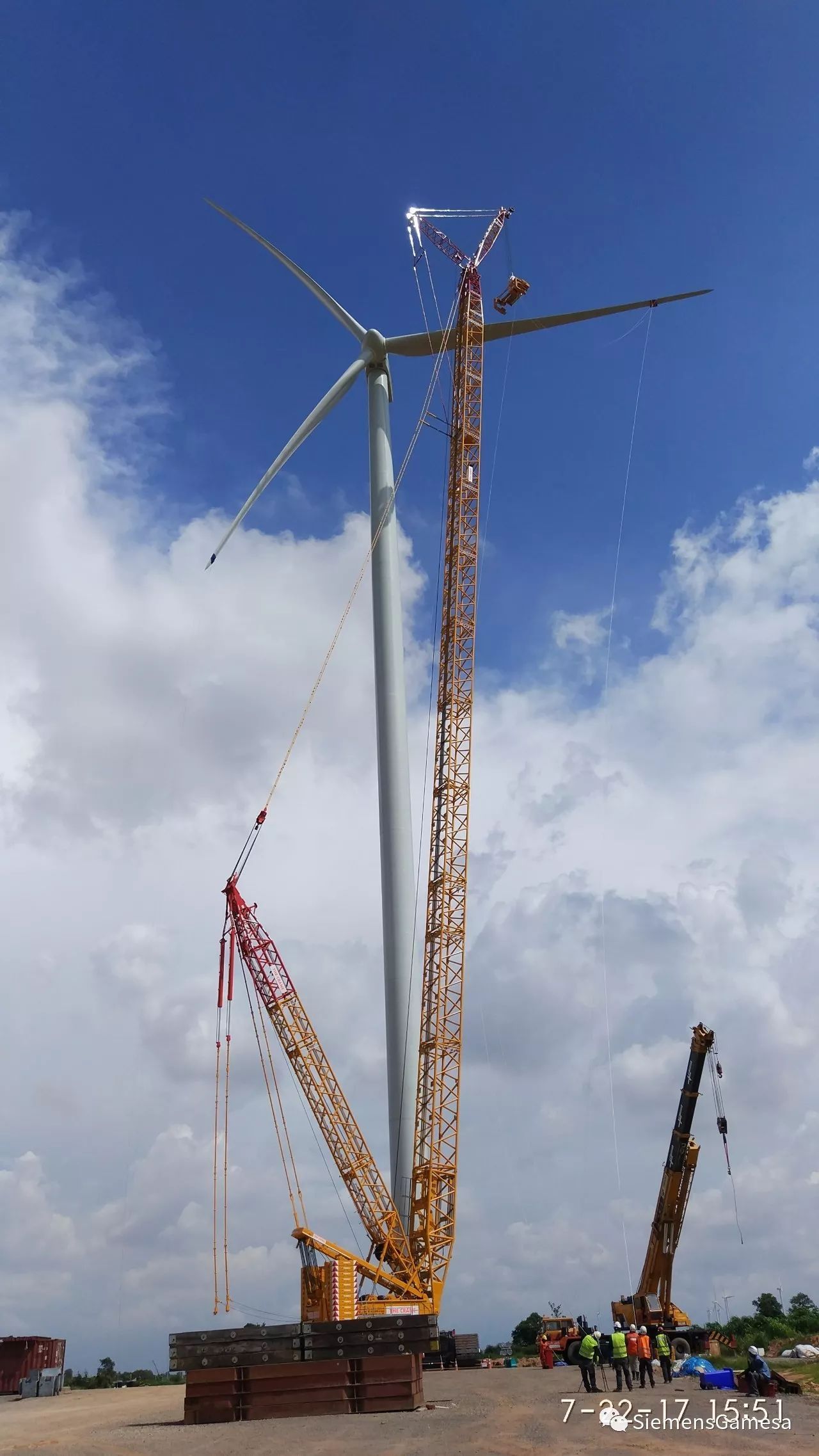

汪经理:第一台风机从7月5日开始吊装,至12月4日凌晨最后一台风机吊装完成,历时152天。由于大风和雷雨的影响,有很多时候不能吊装作业,只能现场待命。




[收藏] [推荐] [评论] [打印] [关闭]
友情链接
关于我们 | 网上投稿 | 免责声明| 联系我们 | 意见反馈
Copyright © 2000-2018 www.sgnfj.com All rights reserved
版权所有:中国农业机械工业协会风能设备分会(风力机械分会)
QQ1群:66120800
QQ2群:79916298
京ICP备09098234号
京公网安备110102001163
特别声明:本协会有最终解释权。
